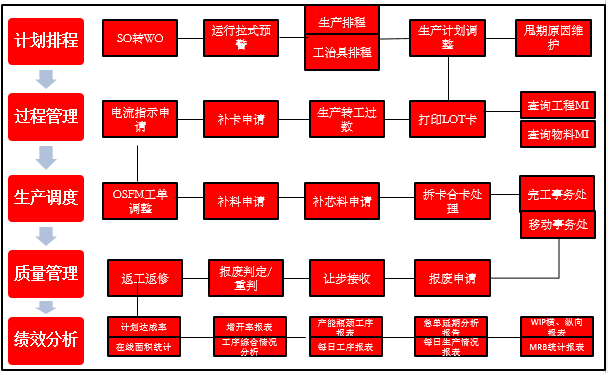

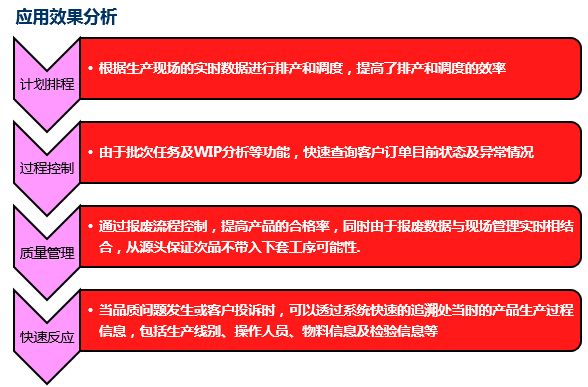

生产管理系统主要实现工程的计划排期、工具的计划排期、拉式计划排期、工单转工过数功能。在计划模块,通过利用生产计划统计出的每款产品大概的生产周期,工程部统计的每个治作MI 周期:
计划排程:根据拉式预警计算出来的生产型号的最晚开工时间排序,同时考虑工序产能,报废率系数对现行数据进行手动排期。同时满足产前策划功能。
工治具计划:主要针对新单,复有改的工单计划排程对应的工单工序治具成倒推出工治具计划。工程部人员对工治具计划做排程安排。
拉式预警:拉式预警是由订单的数量和交货日期期减两天得到工单入库的时间,当期日期减入库时间减去未生产工序累计时间得出工单的甩期天数,甩期的工单用特别的背景颜色标识出来。采用降序排列,甩期的越久的资料排在最前面。
